西攀高速公路秧田湾大桥维修处治施工监测项目

秧田湾大桥位于G5京昆高速公路(西攀高速段),桥梁中心桩号为K2417+890,桥面全宽22.5m,左右幅桥梁为分离的独立桥梁。左幅桥梁跨径组合为2×20m+3×30m+5×20m,桥梁全长236.45m;右幅桥梁跨径组合为2×20m+3×30m+6×20m,桥梁全长254m。上部结构采用20m预应力混凝土简支空心板梁、30m预应力混凝土简支T梁,简支空心板梁桥跨单幅布设7片梁(梁高0.9m),简支T梁桥跨单幅布设5片梁(梁高2.0m)。下部结构桥墩采用双圆柱式墩、桩基础,西昌岸桥台采用桩柱式台、桩基础,攀枝花岸桥台采用重力式台、扩大基础。

2020年6月20日,该桥左幅(攀枝花往西昌方向)5#墩处突发桥面错层,高差约16cm,险情发生后攀西公司立即封闭了该桥左幅交通。根据险情发生后的应急检测结果,该桥左幅5#墩墩顶最大顺桥向偏位达32.9cm,右幅5#墩墩顶最大顺桥向偏位达11.2cm。随后采用增设临时钢管排架辅助墩+外包混凝土(永久)的方案对该桥左、右幅5#墩进行加固处治。为保障加固处治期间该桥的运营安全(单幅双向通行)和施工安全,并为加固处治工作提供技术数据,受攀西公司委托,我公司对该桥进行了智能化在线施工监测。

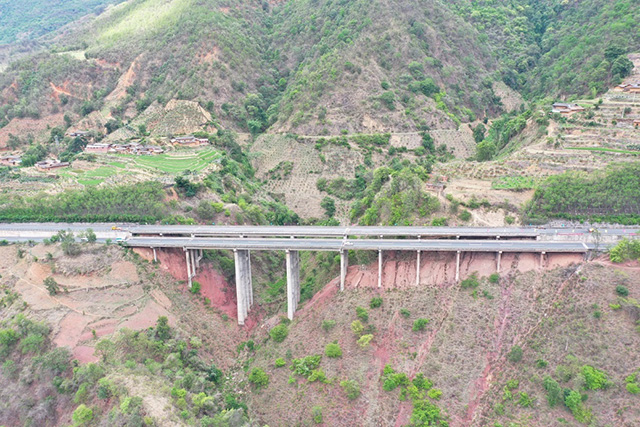

秧田湾大桥现场实景照

秧田湾大桥左幅5#墩处桥面错层病害

秧田湾大桥左幅5#墩处梁端破损、支座移位

1)主要监测内容

该桥主要监测指标及测点布设情况如下:

(1)桥墩墩顶空间变位(GNSS):布设监测点3个,基准点1个;

(2)桥墩倾斜度(双轴倾角计):每个墩柱布设1个,全桥共计4个;

(3)环境温度(环境温度计):2个。

全桥共计布设10余个(套)传感器。

秧田湾大桥5#墩处监测指标与测点布设横断面示意

2)主要服务内容

主要服务工作内容包括:

(1)专项监测方案编制;

(2)监测设备采购及现场安装;

(3)监测系统平台订制二次开发;

(4)监测系统集成及软硬件联合调试;

(5)监测系统运维服务,包括定期维护、故障维护及专项维护;

(6)桥梁结构安全预警及评估技术服务,包括全天候结构安全监测预警、定期(每日、每周、每月)结构安全评估、应急安全评估及决策技术咨询、应急交通管制建议及技术咨询、应急抢险及临时加固保通技术咨询。

本项目的实施对于保障秧田湾大桥加固处治施工期间的运营安全和施工安全具有重要意义;此外,还为加固处治工作提供了基础技术数据。
